大唐滇东新能源事业部双羊洞光伏项目12万千瓦全容量并网发电-新华网
云南频道 > 信息 > 正文
2024 12/27 15:39:42
来源:滇东新能源事业部

大唐滇东新能源事业部双羊洞光伏项目12万千瓦全容量并网发电

字体:

  近日,大唐云南发电有限公司滇东新能源事业部(以下简称“滇东新能源事业部”)双羊洞12万千瓦光伏发电项目按期实现全容量并网发电。

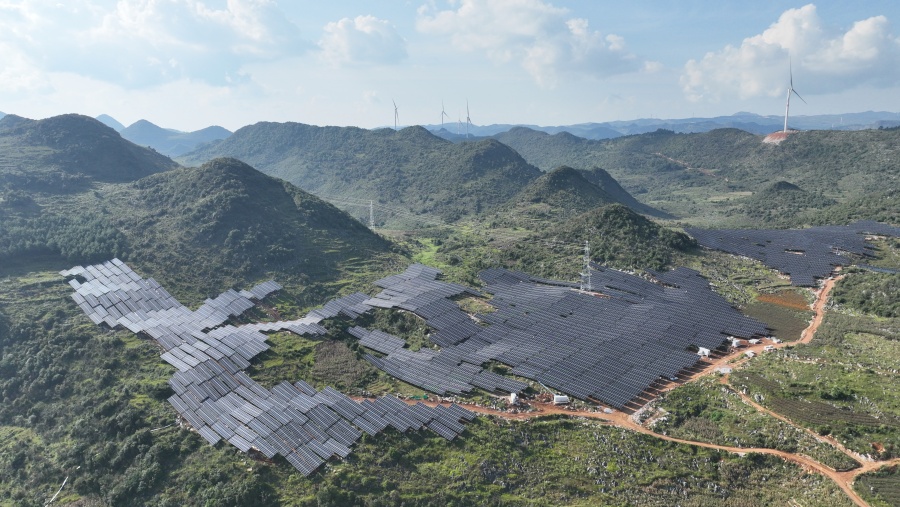

双羊洞光伏发电站航拍(12月3日摄)。资道勇 摄

  双羊洞光伏发电项目位于文山壮族苗族自治州丘北县舍得彝族乡和曰者镇一带,工程占地2654亩,采用N型585Wp、590Wp单晶硅光伏组件,固定倾角方式运行,由9565个组串44个光伏方阵组成。项目建成后预计年均发电量2.2亿千瓦时,相当于每年节约标煤约8.8万吨,减少二氧化碳排放约21.93万吨,减少二氧化硫排放量约0.66万吨,具有良好的社会、环保及经济效益,对进一步优化当地能源结构,助力地方经济绿色发展具有重要意义。

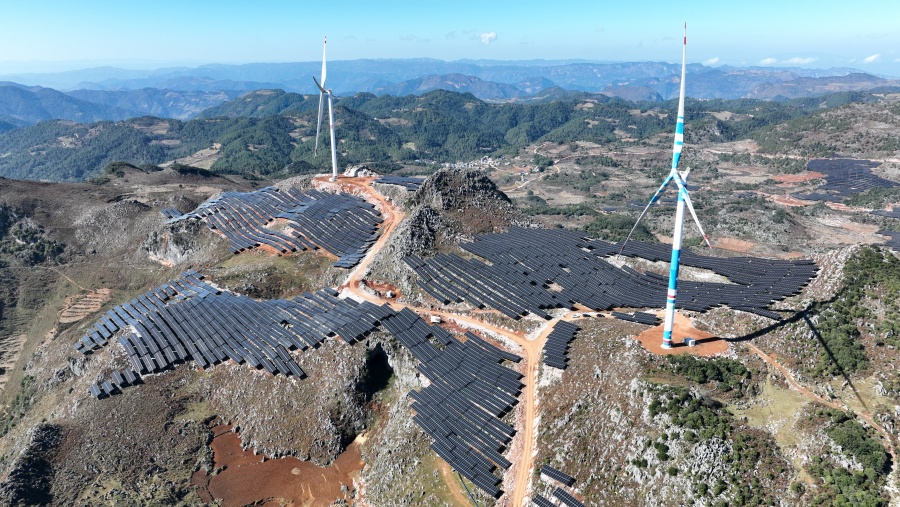

双羊洞光伏发电站一角(12月3日摄)。资道勇 摄

  难题速解 项目建设有序进行

  作为大唐云南发电有限公司最大单体容量的高原山地光伏项目,双羊洞光伏发电项目在推进过程中,始终将“统筹调度”与“及时解决困难”作为核心工作策略,确保项目稳步前行。

  项目建设团队每周召开项目推进例会,团队成员围绕施工过程中出现的方阵分散、喀斯特地貌施工、雨季施工、陡坡施工等难题展开深入讨论,群策群力、共同探寻最优解决方案。此外,围绕安全、质量、进度、造价等方面,项目建设团队还组织日例会、月度例会、专题会议、现场碰头会等。

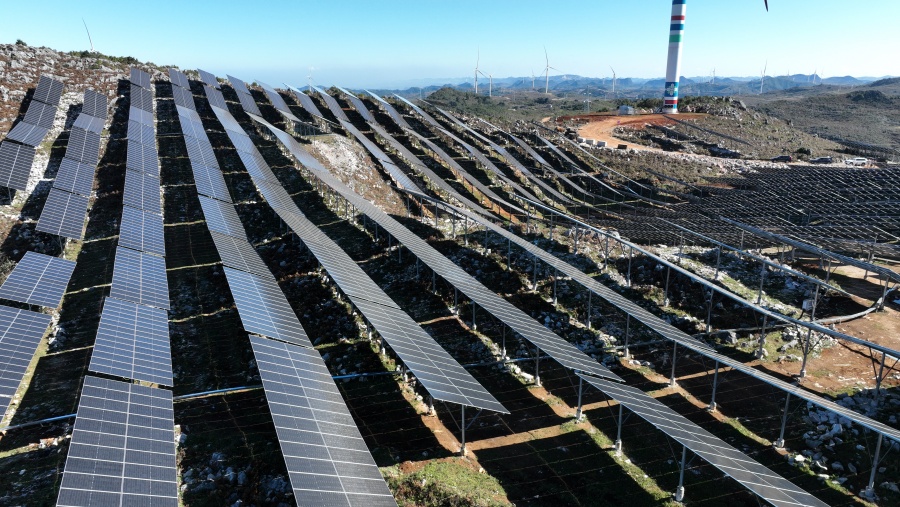

双羊洞光伏发电站一角(12月3日摄)。资道勇 摄

  同时,滇东新能源事业部领导走到一线,针对各类问题精准施策,细致规划施工节点。项目建设团队通过现场抽查,实时掌握项目动态,坚守一线,及时解决突发问题,防患于未然。

  争分夺秒 铸就绿色发展“加速度”

  自2024年9月29日双羊洞光伏发电项目首批方阵并网发电以来,项目建设团队秉持着“一刻不停歇、一步不错位、一日不耽误”的信念,紧盯全容量并网这一关键节点,全力推进项目进程。

双羊洞光伏发电站一角(12月3日摄)。资道勇 摄

  为最大化利用时间,项目建设团队精心规划、倒排工期、细化节点,巧妙安排工序穿插,实现各作业面的高效交叉作业,确保施工节奏紧凑有序,抢抓施工“黄金期”,有效减少施工阻力。项目建设团队采取“5+2”“白加黑”的工作模式,用83天实现了从首批方阵并网发电到全容量并网发电。

双羊洞光伏发电站青年职工调试设备组件(12月3日摄)。资道勇 摄

  稳设防线 共建安全生产“金盾”

  自项目开工建设以来,双羊洞光伏发电项目始终把“安全第一”的理念深深烙印在每一个建设者心中。项目建设团队建立安全生产责任制,增强生态环保意识,在全员心中树立了安全生产与生态保护并重的双重“红线”。

双羊洞光伏发电站青年职工在安装光伏板(12月3日摄)。资道勇 摄

双羊洞光伏发电站职工现场讨论交流(资料图)。资道勇 摄

  施工现场,项目建设团队坚持“无监护、不动工”的铁律,每一个施工环节都经过严格把控,确保安全无死角。同时,项目建设团队充分利用“安全生产月”和“安全生产日”的契机,多形式开展安全教育活动。项目建设团队开展防汛抢险应急演练,让每一位工人都熟悉应对突发状况的流程;开展深入浅出的安全生产知识讲座,让安全知识入脑入心;组织班前安全技术教育,确保工人上岗前心中有底、手中有招;组织人员每天现场巡查,及时发现并立即整改安全隐患,真正做到“今日事、今日毕”,全面覆盖确保施工安全,共建安全生产“金盾”。(完)(张涛 资道勇)

【纠错】 【责任编辑:李娜】
