中老500千伏联网工程国内段国庆中秋“双节”不停工

字体:

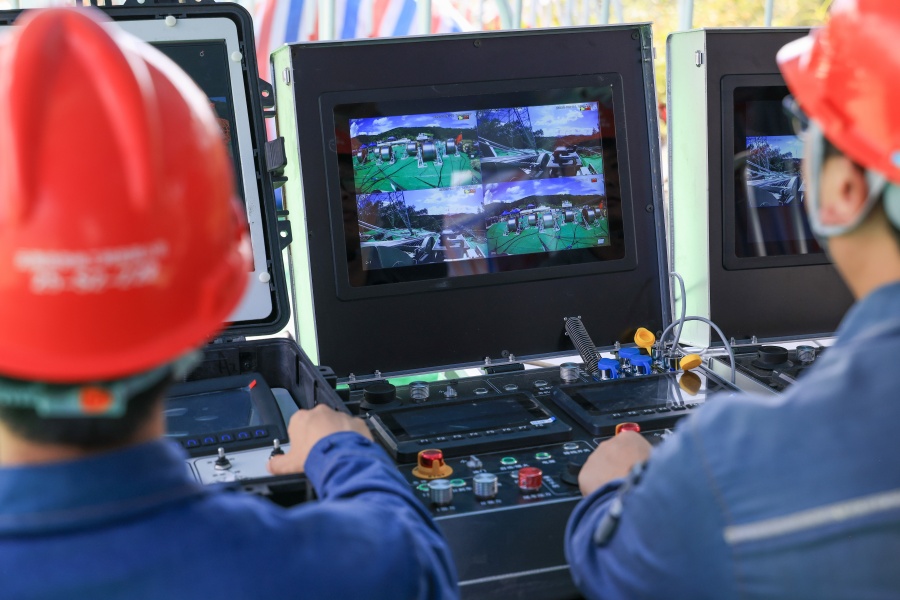

9月20日,中老500千伏联网工程国内段首个架线区段使用可视化张牵一体机开展架线作业。张强 摄

  2025年国庆、中秋“双节”假期已到来,在云南省西双版纳傣族自治州的热带雨林里,云南电网有限责任公司的电力建设者,依然奋战在中老500千伏联网工程国内段工程现场。该工程国内段计划2026年竣工投产,国内段线路全长143千米,新建杆塔255基。

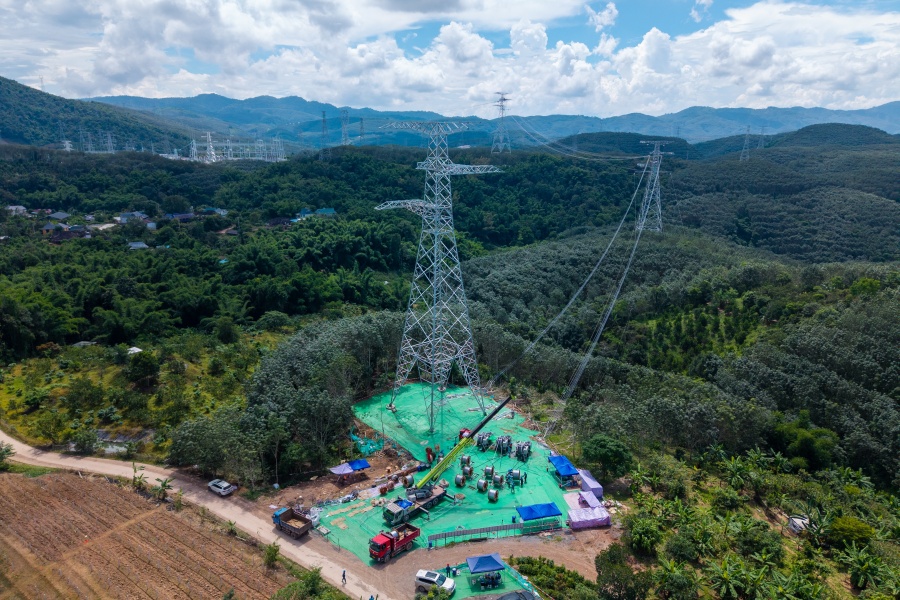

9月21日,中老500千伏联网工程国内段首个架线区段N5号塔张力场航拍。张强 摄

  国庆前夕,国内段工程迎来关键节点,首个架线区段N1-N5号塔区段开始架线施工。本次架线周期只有四天时间,需同时跨越3条220千伏线路,涉及西双版纳电网重大运行风险,为此,各参建单位紧密合作,将停电封网时间压缩到最低限度。施工过程中,云南送变电工程有限公司通过精心策划和现场的有效管控,进一步把停电封网时间缩减为三个小时。

 9月24日,日光下的中老500千伏联网工程国内段N5号塔。张强 摄

  架线作业过程中,云南送变电工程有限公司项目团队除了将项目人员分为5个小组,严密监控现场每一个作业细节之外,还通过运用可视化张牵一体机、无人机吊装X光探伤检测设备等机械化施工和技术创新手段,进一步提升施工的安全、质量和作业效率。

9月24日,在塔上连续作业近4个小时后,中老500千伏联网工程国内段项目总工余彬章回到地面后擦拭汗水。张强 摄

  9月21日,在全体项目人员的共同努力下,中老500千伏联网工程国内段首个架线区段以提前2天完成导线展放作业的优异表现,为工程后续施工的顺利推进打下了坚实基础。这也标志着工程已经全面进入立塔、架线施工阶段。

9月24日,中老500千伏联网工程国内段工作人员在N1号塔开展紧线作业。张强 摄

  目前,中老500千伏联网工程国内段已完成基础浇筑225基,占比88%;铁塔组立70基,占比30%,并于国庆前夕完成首个架线区段的导线展放工作,标志着本工程进入立塔、架线高峰期。国庆、中秋“双节”期间,项目团队将投入约540名工程人员,持续开展材料运输、基础浇筑、铁塔组立及检修等工作,计划利用假期完成20基铁塔组立,10基基础浇筑工作。(完)

  9月24日,中老500千伏联网工程国内段工作人员在N1号塔开展紧线作业。张强 摄

  9月24日,中老500千伏联网工程国内段工作人员在N5号塔导线上开展质检工作。张强 摄

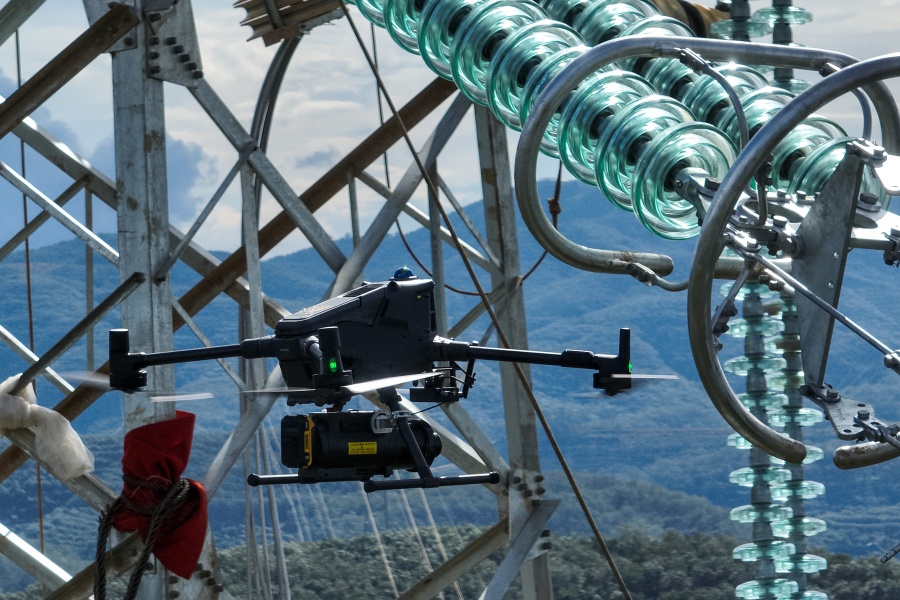

  9月24日,中老500千伏联网工程国内段在架线过程中创新应用无人机吊载X光检测设备开展质检工作。张强 摄
